维修、水电及运输服务中心全力配合完成成都两校区10KV高压及变压器电力设备预防性试验工作

来源:   作者:维修、水电及运输服务中心  发布时间:2018-08-09   阅读:

   根据国家电力行业规范要求,为确保我校供电设备正常运行,做好安全用电防范措施,维修、水电及运输服务中心利用暑假期间配合电力公司对两校区10KV高压及变压器电力设备进行年度预防性试验检查,预防性试验检查可以反映出设备在实际运行中代表性参数的变化规律为了发现运行中设备的隐患,预防发生事故或设备损坏,对设备进行的检查、试验或监测。

   中心主任高磊高度重视两校区10KV高压及变压器电力设备年度预防性试验检查工作,在2018年开校就安排水电保障部统计九里、犀浦两校区需进行预防性试验的设施设备数量、型号、类型;统计好后汇总整理成清单,根据清单上报招标办进行招投标,最终确定了一家电力公司对九里、犀浦两校区进行高压预防性试验。

   根据学校要求电力公司利用暑假期间,对我校5个高压开关站、49个低压配电站、11个箱变、77台变压器进行预防性试验,为了更好的完成成都两校区预防性试验,在开始进行预防性试验前中心分管副主任成铁军组织中标电力公司、水电运行部、水电管理办公室提前开了协调会,在会上成副主任强调中标电力公司须严格按照电力设备预防性试验规程DL/T 596—1996、中华人民共和国电力行业标准DL/T 596—1996电力设备预防性试验规程中相关规定执行预防性试验;试验完成后须出具资质电力管理部门书面试验报告2套;由于在测试期间停电区域广停电时间长,成副主任要求水电管理办公室与中标电力公司协商制定详细施工计划,水电管理办公室根据施工计划下发计划停电通知,要求计划停电通知要送达到每个停电单位、部门、区域,要求通过交大微购电公众号发布计划停电通知,让广大学生知晓停电时间、停电区域、好做好停电准备;成副主任要求水电运行部全力配合中标电力公司的工作,做好停送电的配合工作及低压站的安全防护等工作。

   中标电力公司就此次预防性试验做好了前期准备工作,在工作人员配置上选派工作认真负责、技术能力强、施工经验丰富的工程师担任项目部技术负责人,选派有优良业绩的安全员、施工员、资料员、造价员担任本工程项目部现场管理,从其他项目部抽调从事过类似工程相关专业的、有相当施工经验的技术工人,按专业组建施工队伍承担本合同工程项目的施工任务;在设备准备上主要准备接地电阻测量仪、电缆故障测试仪、干式试验变压器、绝缘电阻测试仪、高压直流耐压仪、继保装置测试仪、变压器测试仪等设备;在测试内容上做了梳理,此次主要对干式变压器、高压开关柜、互感器、真空断路器、隔离开关、氧化锌金属避雷器、微机保护、电力电缆、电容器、接地装置、直流屏、母线及套管、绝缘工具、1kV及以下的配电装置进行测试。

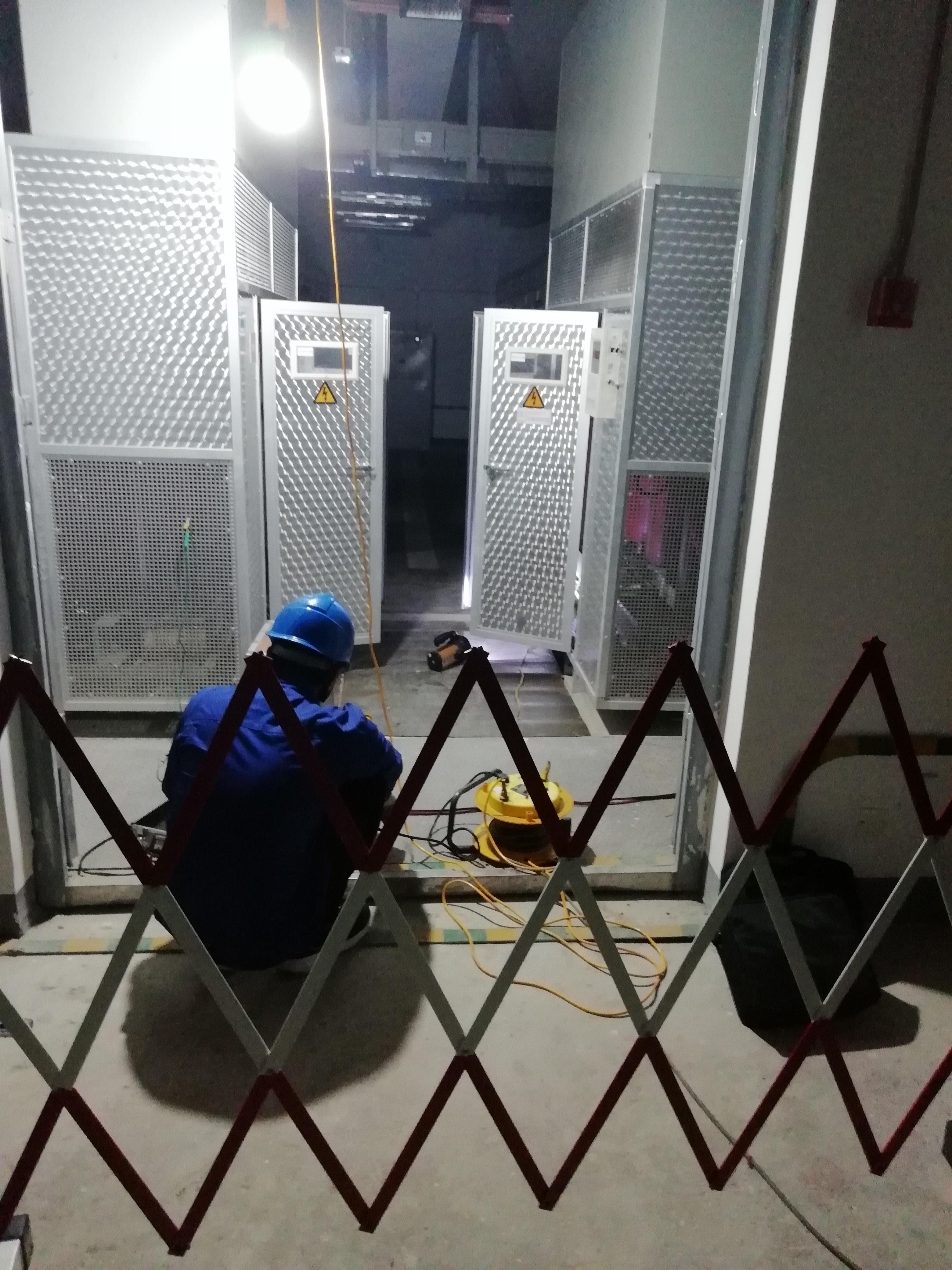

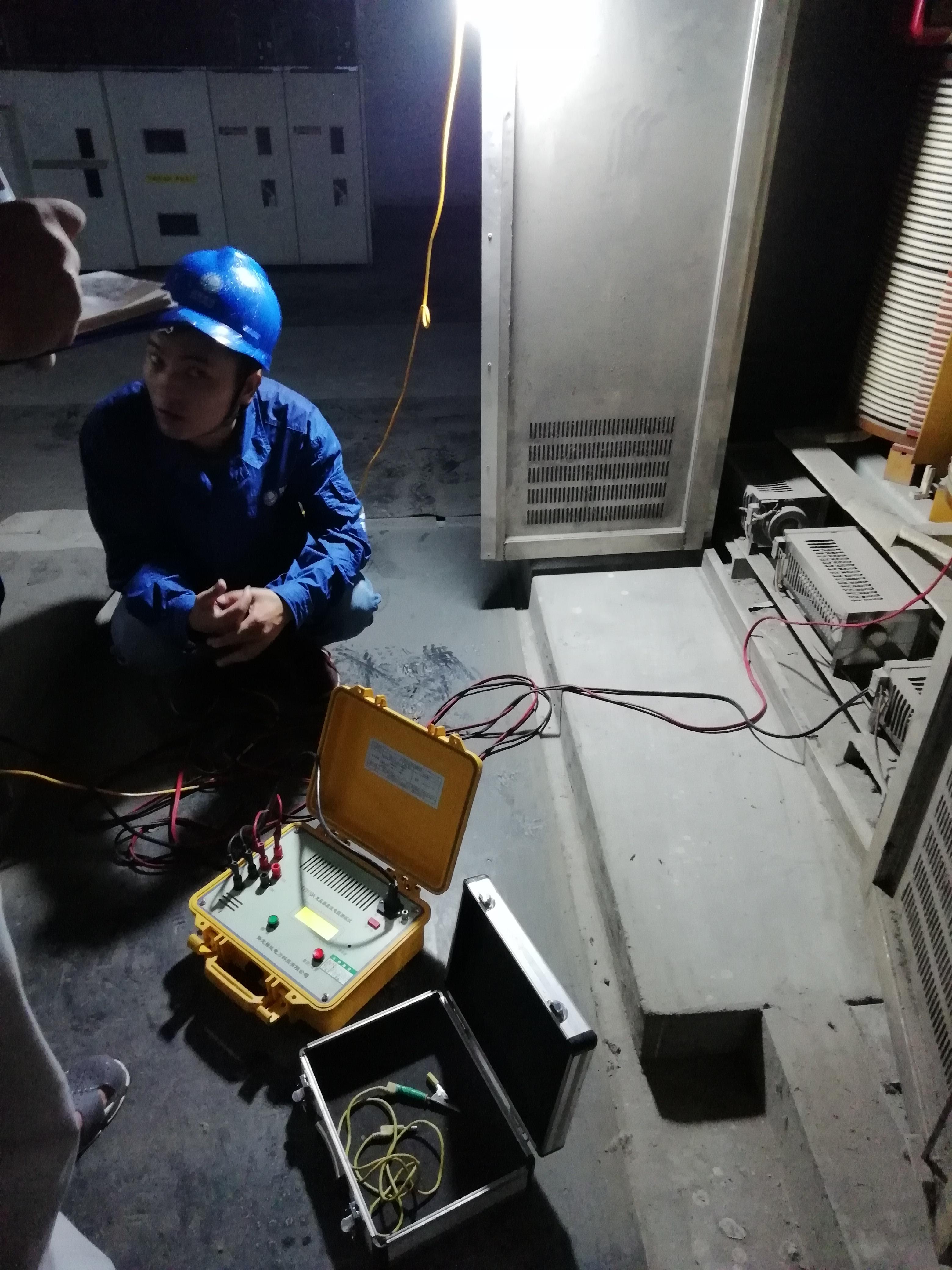

   2018年7月23日、25日、27日、28日、29日,通过中标电力公司加班加点的工作和我中心工作人员的全力配合协作下,终于完成了九里、犀浦两校区的10KV高压及变压器电力设备预防性试验,在试验中中标电力公司先后发现我校部分高低柜出现受潮现象、有的出线电缆头未封闭完整、有的负荷开关耐压试验不达标、有的操作机构存在一定的变形、有的部件连接点接触不好,有放电声,有过热变色、烧熔现象、互感器二次绕组接地线存在松动和断裂现象、有的电瓶,电压得低于10.8V、有的断路器使用摇表测量绝缘电阻时低于10MΩ、交流接触器有的固件有松动现象等问题,中标电力公司针对以上检测出的问题给出了整改建议,我中心将根据试验报告中的相关问题书面上报后勤与基建管理处,我中心将全力配合中标电力公司进行整改,确保为我校的正常教学、科研和师生生活次序提供电力保障。


维修、水电及运输服务中心
2018年8月9日
