众志成城 全力以赴 推进国拨修缮项目—2018年国拨修缮项目开学前检查及假期项目开展情况汇总

来源:   作者:工程修缮科  发布时间:2018-08-30   阅读:

为推进2018年国拨修缮项目进度、督促施工质量、确保修缮项目不影响开学使用,2018年8月24日,在后勤与基建管理处的统一安排下,后基建处副处长朱文杰带队,后基处工程修缮科全员及规划设计科参加,对两校区13个2018年国拨项目进行全面检查。

从2018年7月1日九里校区工业中心片区维修改造(一期)项目第一个进场到7月23日九里校区西区电力系统、给排水系统整治工程最后一个项目进场,在暑假不到40天的时间里,13个国拨项目整体完成超过75%的施工内容;6月15日,完成绝大多数的项目招标工作,紧接着立即开展公示、清标及合同拟定修改;从6月24日开始,在之后的34天里历经5个职能部门3位校领导完成了所有项目的合同会签及签订工作;7月31日,计划造价科没有放假休息,着手开始第一笔工程款支付工作,8月9日在项目团队的努力下完成12个项目的支付程序;目前,已完成大多数项目第二笔工程款支付工作。

在学校相关部门的支持下,后基处项目团队无论假期还是公休日,无论酷暑还是暴雨,坚持定期检查工地、每日通报工作内容及进度、及时处理技术问题、协调各部门。在检查中,朱文杰副处长多次强调务必把控质量,坚决保证迎新工作的顺利开展,绝不影响新学期教学科研行政工作的正常进行。对检查过程中,发现的细节及技术问题,现场立即查阅图纸并研讨,根据规范要求施工方限期整改。

现代交通通信与传感网络中心房屋基础改造:该改造项目充分利用原1号生活用房浴室,建设内容主要包括一层入口、2层、3层、屋顶会议室改造工程。工程建成后,将充分满足信息学院现代交通通信与传感研究方向的基本实验条件的需求,助力学院发展。开工至今,项目完成了墙体砌筑、防水处理、地砖黏贴等基础工作,现正在全力开展后续工作,预计9月中旬全面完成修缮改造任务。

成都两校区消、安防建设(三期):为改善校内安全环境,消除安全隐患,对部分建筑增设监控设备和更换消防报警系统,该工程涉及区域多分布零散,其主要工作内容为:增设分析测试中心监控及门禁、工业中心监控中心及停车场行人管理系统、九里3号教学楼监控系统、犀浦校区部分学生宿舍加设电子围栏;更换犀浦校区4号教学楼、5号教学楼、8号教学楼、校医院、体育场、体育馆、图书馆、1号食堂消防报警系统设备等。目前已完成合同内容80%的工作量,计划9月底竣工。

九里、犀浦两校区食堂明厨亮灶及安防监控系统建设:为进一步提升我校食品安全管理,让全校师生吃得放心舒心,此项目对食堂操作间、库房、洗碗间、加工间、后厨通道、食堂公共区等场所设置视频监控摄像机及设备,在食堂各库房出入口、重要的设备用房等场所设置门禁装置,还会在食堂主要出入口设置客流量摄像机,所有这些信息都会在各个食堂单位配置信息发布设备进行公示。老师同学们就餐的时候可以清晰的看到自己食用的食品生产全过程。目前该项目摄像头已全部安装完毕,绝对保证开学食堂正常开火,绝不影响师生就餐,计划9月20日竣工。

两校区学生公寓修缮(二期):为改善新生的住宿环境,消除部分楼栋一楼大厅墙砖脱落的安全隐患,弥补功能调整后的原设计缺陷,此次对犀浦校区1471间毕业生房间进行粉刷及卫生间背水面进行防水处理,修补15栋等一楼大厅墙砖,粉刷15栋、17栋一层等公共区域走廊。针对学生公寓的特殊性及修缮楼栋还有其他年级同学住宿的具体情况,从施工管理上要求施工方全部挂牌上岗并登记身份证信息,监理督促,项目团队随时抽查。在短短的50天工期里,多方协调沟通,在兄弟部门的支持下,克服修缮房间腾空周期较长、雨季导致工序延长等困难,于8月17日完成1471间宿舍实物移交,为物业中心进行迎新准备留出充足的时间,力保新生开学顺利入住。该项目已于8月27日顺利完成竣工验收工作。

两校区建筑物防水改造(二期):为解决犀浦校区图书馆屋面及6教部分屋面漏水渗水问题,此次国拨项目对上述两个区域进行全面改造。克服雨季对防水施工的严重影响,抓紧天晴作业,利用假期完成找坡层施工,现进行防水涂膜及防水卷材施工,雨季9月底竣工。

犀浦校区主体育场及桥梁修缮(一期)工程:针对主体育场人流量大使用频率高的特点对其所属的8个卫生间进行全面翻新改造,处理主体育场钢结构的锈蚀并进行防腐处理,对部分螺栓加固补强等。此项目技术及作业难度较大,使用大量登高作业车,针对高温酷暑,作业人员长期暴晒作业的具体情况,项目团队坚持随时查看现场,协助解决技术难点,严格管理施工单位避免同一工作人员长时间户外高空作业,严防安全事故发生。现合同内工作内容已完成85%,预计10月底竣工。

九里校区老年大学修缮:针对老年大学的特殊性及具体使用群体,为改善离退休职工学习交流的环境,消除大门柱及围墙倾斜等安全隐患,该项目进行了室外电梯加装,6个卫生间翻新改造,更为老年人使用方便在卫生间加设坐便器、卫生间扶手及洗手盆即热式热水宝,扩大室外休闲交流场所增设公共座椅,重建部分围墙及大门,室内部分公共房间粉刷、开关面板更换等。针对室外电梯加装区域地勘资料缺失的问题,项目团队会同后基处规划设计科、设计院反复研讨方案,确保安全。该项目室内部分预计8月31日交付使用,9月底竣工验收。

九里校区工业中心片区维修改造(一期):工业中心片区房屋建于上世纪90年代,步改善为我校主要的本科实践教学用公共建筑,自投入使用以来一直未进行过系统维修,为进一步改善我校科研教学建筑的状况及校园的整体风貌,形成良好的校园育人环境,促进我校教学科研工作更好、更快发展。此次主要对九里校区工业中心片区A栋进行维修改造,涉及内容有入口大门、室外总平改造、楼栋内公共区域粉刷、外窗改造、卫生间翻新装修、外墙翻新、给排水改造、更针对使用单位的特殊情况铺设专用排水管。现完成65%工作量,预计9月底竣工。





九里校区扬华斋改造(一期):扬华斋80年代末建成,投入使用至今已30年,随着使用需求的不断调整,为进一步改善学生学习生活环境,保证建筑物功能设施正常工作,改善建筑物形象,此次对扬华斋5、6号公寓进行外墙修复,更换宿舍楼内门,同时对内部地面、墙面及顶棚进行装饰装修,消防、安防进行整改修缮,更换电缆、增设空调、开水设备、热水设备等。对于屋顶水箱的位置设定,项目团队多次会同设计单位现场考察,避免出现结构承重问题。现已完成75%工作量,预计10月中旬竣工。

283933391212599675

九里校区3号教学楼修缮改造工程:九里3号教学楼自投入使用20余年来一直没有进行过系统全面维修,使用过程中各单位多次装修改造造成了该楼电力系统复杂、装修风格各异、安全隐患频发、不符建筑规范等问题,本次维修着眼于质量安全,兼顾后期使用效果,对电力系统、给排水系统、屋面防水、室内墙体、公共部分装修等进行了全面改造。克服工期短、雨水多、天气热的不利条件,在部分使用单位未搬迁,不能断水、断电、断网的交叉作业条件下,督促施工单位完成了系统清理拆除、墙体砌筑抹灰、水电系统安装等基础工作,现正在全力开展后续工作,预计10月中旬全面完成修缮改造任务。

九里图书馆改造(二期):九里校区图书馆经过二十六年长期高频率的使用,自然磨损严重,改造内容多、任务重,其中涉及改造施工分项工程包括:新增空调系统,新增消防喷淋系统、消防水池及附属用房,更换强电、弱电系统以及网络系统,更换室内整体装饰装修,卫生间洁具等。同时,九里图书馆由修缮前的“小开间、书库分散”的空间布局调整为“大流通”,这样在图书馆原有建筑面积的基础上可以有效增加使用面积和增加图书馆的阅览座位。增设网络、电源等,保障图书馆新时代高标准的使用需求,提供舒适的阅读空间,最大限度地服务师生。在处领导的带领下,项目团队坚持每周监理例会,不定期对现场进行检查,细致分析施工过程中出现的各类问题并提出解决方案,克服假期高温酷暑及暴雨等恶劣天气,完成了钢结构的施工、消防水池的主体施工、门窗安装施工以及多项安装工程施工。目前,完成90%的工作内容,预计9月20日竣工。

2

九里校区信息楼电梯更换及部分公共区域整修:九里校区信息楼有十八层,是当时西南交大最高的标志性建筑物,楼内一共8台电梯,投运于上个世纪90年代中期,至今已经运行了20多年了,承担了在信息楼工作学习的师生员工上下楼的职责,每部电梯每天使用近百次。为改善电梯故障频繁,适应现在的需求,对信息楼8台电梯进行全面的大修及部分更换,并增设停电平层及空调。维修的6台电梯预计分别将在8月30日恢复4台和9月3日恢复2台电梯,自此维修的电梯将全部投运,另外2台电梯是新购的蒂森克虏伯电梯,这是全球知名的品牌,质量过硬,计划11月之内也将安装完毕。届时,信息楼的电梯改造工作就全部完成,所有的电梯都会以全新的面貌呈现在广大师生的面前,给老师和同学们带来稳定、舒适、安全的搭乘服务。

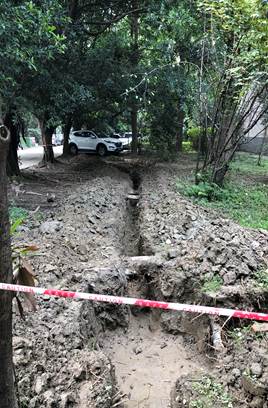

九里校区西区电力系统、给排水系统改造工程:九里校区西区电力系统建设于上世纪八十年代,当时的电力容量极其有限,供电线路均是通过电杆架设。随着社会的不断发展,现有的供电线路已经越来越不能承受不断增加的用电需求了。每到夏冬两季用电高峰,架空供电线路故障频繁,烧坏开关,烧断线路的事件时有发生,严重影响了师生们的正常学习生活。后基处先从电力改造入手,计划西区内所有架空线路全部改为电缆下地,一来消除了架空线路烧坏的安全隐患,二来电缆入地也极大的提升了供电能力。目前电缆沟已经开完完成,8月29日开始进行管沟地面恢复,计划9月初就实施电缆下地。改造完成后,供电能力将大幅度提升,用电需求得以满足。从今以后,九里西区将告别供电能力差,故障频繁的历史。



我们坚信,在学校及后基处党委的正确领导下,在相关部门的支持配合下,后基处国拨修缮项目团队必将团结一心,秉持专业、廉洁、踏实的工作作风,严格控制资金额度,按时按要求完成本年度的国拨修缮工作。
