九里校区1号开关站改造纪实(一)

来源:水电节能及维修保障中心   作者:水电节能及维修保障中心  发布时间:2017-07-15   阅读:

  九里校区1号开关站于1988年建成投入使用至今已近30年,因原设计高压站内电缆沟低于室外地平,且各高压柜属密闭式柜体未安装加热装置,每年夏季汛期来临时雨水倒灌进电缆沟内,由于积水使高压电缆发热产生的潮气无法外泄,造成各高压柜内腐蚀、放电、短路现象频发,存在极大的安全隐患;同时,因电缆沟内的高压电缆长期浸泡在水中,电缆烧断、短路、跳闸现象频发造成大面积停电,严重影响了学校教学、科研的正常运行和师生员工的正常工作、生活及学习。

  根据学校工作安排,由校园规划与建设处牵头、后勤保障处配合在暑假期间“7月15日—8月20日”,对九里校区1号高压站进行全面改造,改造范围涉及“洞交高压”和“堤交高压”两路高压专线。

  此次改造为了避免九里校区出现全校停电的情况,采取了分段停电的策略,即第一步将洞交和堤交线分别在不同时间段停电后,将原来1号开关站的2条高压线路迁移至站外临时环网柜,通过环网柜接入临时高压柜后,再与各低压线缆进行连接完成后并恢复正常供电;第二步待1号高压站内改造完成后,对洞交和堤交线分别在不同时间段停电,将2条高压线缆从临时环网柜、高压柜上拆除,再重新接回改造后的1号开关站内。

  为了保障全校师生的正常学习、生活和学校招生工作的有序开展,同时因为天气炎热,各低压站原有负荷较高,中心通过低压站的联络开关,优先将停电的一食堂、南风苑和信息网络中心络到有电线路上,实现临时供电。

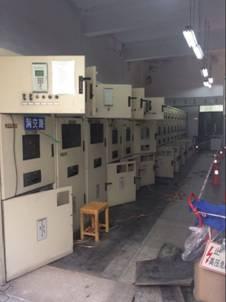

 2017年7月15日早上07:00,九里校区1号开关站的改造工程正式开始。尽管室外温度30多度,站内温度36度,校园管理处朱文杰处长助理、张嵩泰科长到现场组织协调改造工程,水电节能维修保障中心主任张华俊、副主任成铁军、设施维护部张勇在现场积极配合。由于前期方案制定合理、材料设备准备充分,通过电力公司专业施工人员的不懈努力,终于在晚上19点,提前12个小时完成了洞交线第一步的迁移工作,并逐步恢复了正常供电。与此同时,堤交线路进行迁移工作将于2017年7月18日早上07:00开始。
